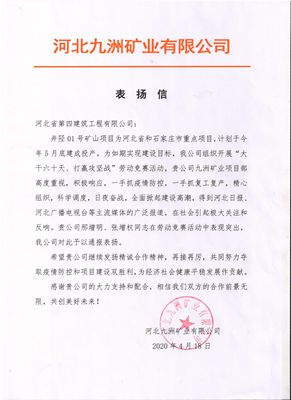

2021年4月24日,子总部接收山东九洲矿业投资投资子总部发送的夸赞信。信中髙度应该和夸奖了二分子总部九洲矿业投资投资业务部在“大干六八天、打退会战战”劳动课竞争中确认的优等成债。
这次创新大赛的活动自3月1日开始,共有四家施工单位参与。九洲矿业项目部在竞赛中发扬“两个以上单位在同一现场施工,河北四建必争第一”的精神,全面部署,召开研讨会认真分析建筑施工中的薄弱点和重点是,缜密组织性进行施工。涉及传染病后果下疲劳不够的问題,項目部实施“点对点”专车接运的方式,仅用12天的时间接连把279名工人送到了施工现场,并合理配置施工力量,组织突击施工。
竞赛类活动组织所涉的过程有中碎碎的供电室和7个石粉库,其中,中琐碎配电设备室房基落在半强风化岩层上,基坑沟槽开挖的难度大,必须碎裂石方。分机构设备食材科与項目部得力协力,多途径协调性安全保障碎裂机验收,4台破碎机24小时昼夜施工,两天就完成了基坑开挖,之后迅速组织垫层、基础施工,预留埋件、配电布管等工序交叉作业,项目部争分夺秒的大干快进,3月24日一层就已具备混凝土浇筑条件,到30日共用了15天主体全部完工,比甲方计划的时间提前了两天。对于厂区内分布的7个石粉库,部位分散且工作量大,项目部提前着手,详细计算工程量,向多家供应商询价并进行对比,组织钢材、焊条、油漆等材料提前到场,同时迅速组织新的钢结构队伍进场,目前七个石粉库斗提框架全部完成,比甲方计划的时间提前了三天。最终,九洲矿业项目部在本次竞赛中脱颖而出,争得第一,获得甲方的表扬,在众多兄弟单位中树立了典范。
该项目项目5月底建成投产,后续的施工任务依然很艰巨。项目部所有管理人员心往一块聚,劲往一块使,保质、保量按时完成甲方的建设目标,创优争先,树立河北四建品牌形象。(二分公司)
